Hohfleck

Hohfleck

Germany
Baubeginn in 2023.

Die fünf Windenergieanlagen des Typen Vestas V150-4.2 MW, mit einer Nabenhöhe von 123 m und einer Gesamthöhe von 200 m werden im Waldgebiet zwischen Sonnenbühl-Undingen und Engstingen errichtet. Mit überdurchschnittlicher Windgeschwindigkeit, großen Abständen zu den umliegenden Gemeinden und minimalen Auswirkungen auf Natur und Umwelt ist der Standort ausgezeichnet für die Nutzung der Windenergie geeignet. Der Windpark wird genügend Strom produzieren, um über 13.500 Haushalte zu versorgen. Das sind mehr als in den umliegenden Gemeinden Sonnenbühl, Engstingen und Lichtenstein zusammen.

Inbetriebnahme
03/2026
Gesamtkapazität
21
Megawatt
Windräder
5
Vestas V150-4.2 MW

PROJEKTZEITPLAN

19
98

IDEE & ERSTE PLANUNG

      Bereits 1998 begann SOWITEC mit der Planung eines Windparks bei Erpfingen auf dem Mittleren Trieb. Am 10.02.1999 wurde ein Bauantrag für drei Windenergieanlagen (WEA) eingereicht. Auch nach fast drei Jahren lag jedoch noch keine Genehmigung vor und unter dem damaligen Landrat war eine zeitnahe Erteilung nicht absehbar. Daher wurde das Projekt schließlich auf Eis gelegt.

20
11

VORSTELLUNG DES PROJEKTES

Mit dem Regierungswechsel zur rot-grünen Landesregierung im Jahr 2011 keimte neue Hoffnung für das Projekt auf, sodass ein weiterer Anlauf unternommen wurde. Am 25.10.2011 stellte SOWITEC der Gemeinde Sonnenbühl eine Projektskizze für den Standort Hohfleck vor und erhielt dabei Unterstützung der Gemeinde.

20
14

UNTERZEICHNUNG

2014 erfolgte die Unterzeichnung eines städtebaulichen Vertrags mit der Gemeinde. Das Vorhaben wurde von allen zuständigen Behörden unterstützt; entsprechend wurde mit einer zeitnahen Genehmigung gerechnet.

20
14

WINDMESSUNGEN

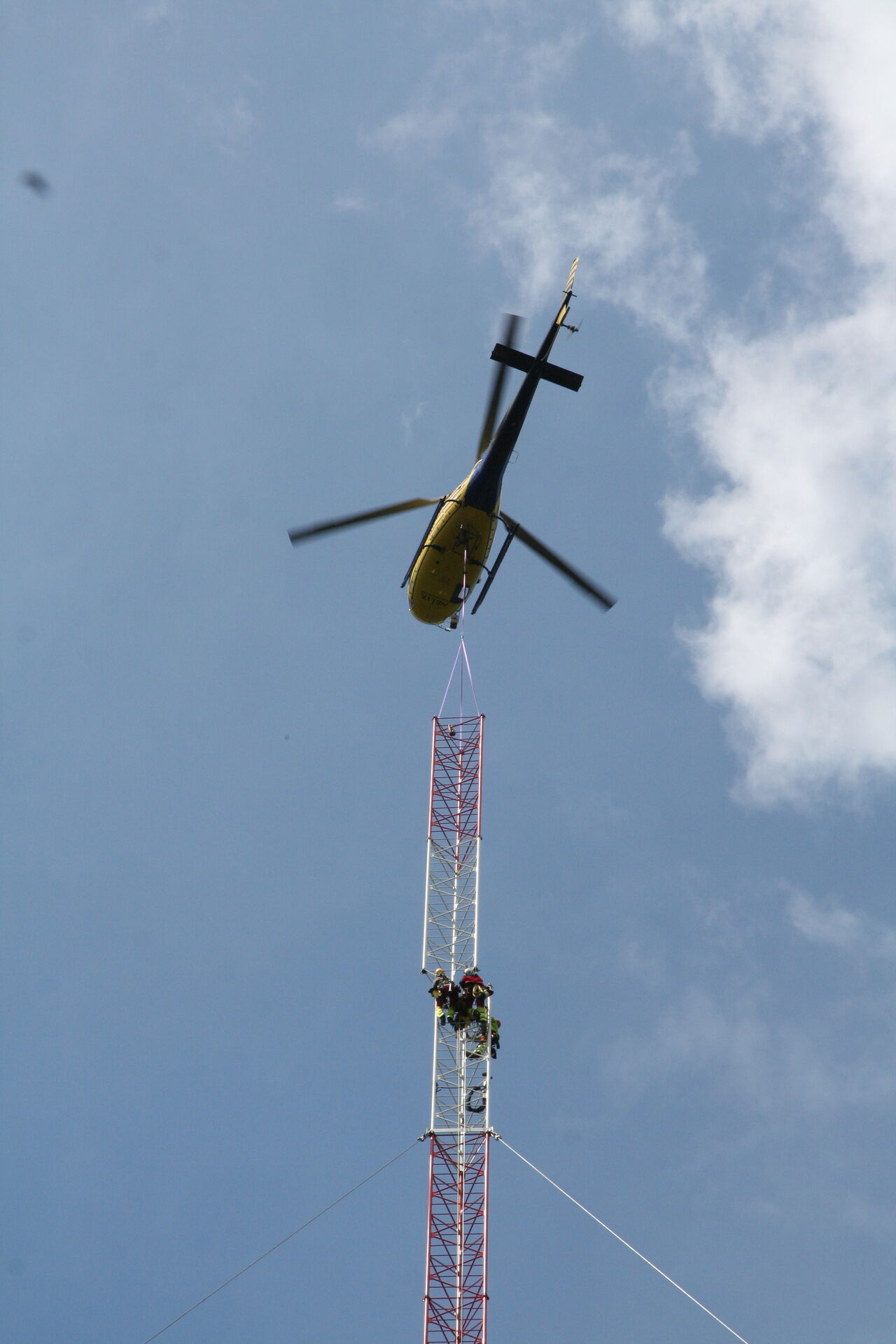

Unter Einsatz zahlreicher Spezialisten sowie eines zweitägigen Hubschraubereinsatzes wurde ein 140 m hoher Windmessmast errichtet, um die Windverhältnisse am Standort Hohfleck präzise zu erfassen und auszuwerten.

20
22

FEBRUAR

Die Stadtwerke Tübingen beteiligen sich über ihre Tochtergesellschaft Ecowerk GmbH mit 50 Prozent am Windparkprojekt Hohfleck.

20
22

JULI

Nach diversen gerichtlichen Entscheidungen erteilte das Landratsamt schließlich im Juli 2022 die immissionsschutzrechtliche Genehmigung zur Errichtung und zum Betrieb von fünf Windenergieanlagen des Typs Vestas V126-3.6 MW. Elf Jahre nach Beginn der Planungen und acht Jahre nach Einreichung des Bauantrags.

20
22

AUGUST

Der Verein Naturschutzinitiative e.V. reicht vor dem Verwaltungsgerichtshof Baden-Württemberg eine Klage gegen das Land Baden-Württemberg aufgrund der erteilten Genehmigung ein.

20
23

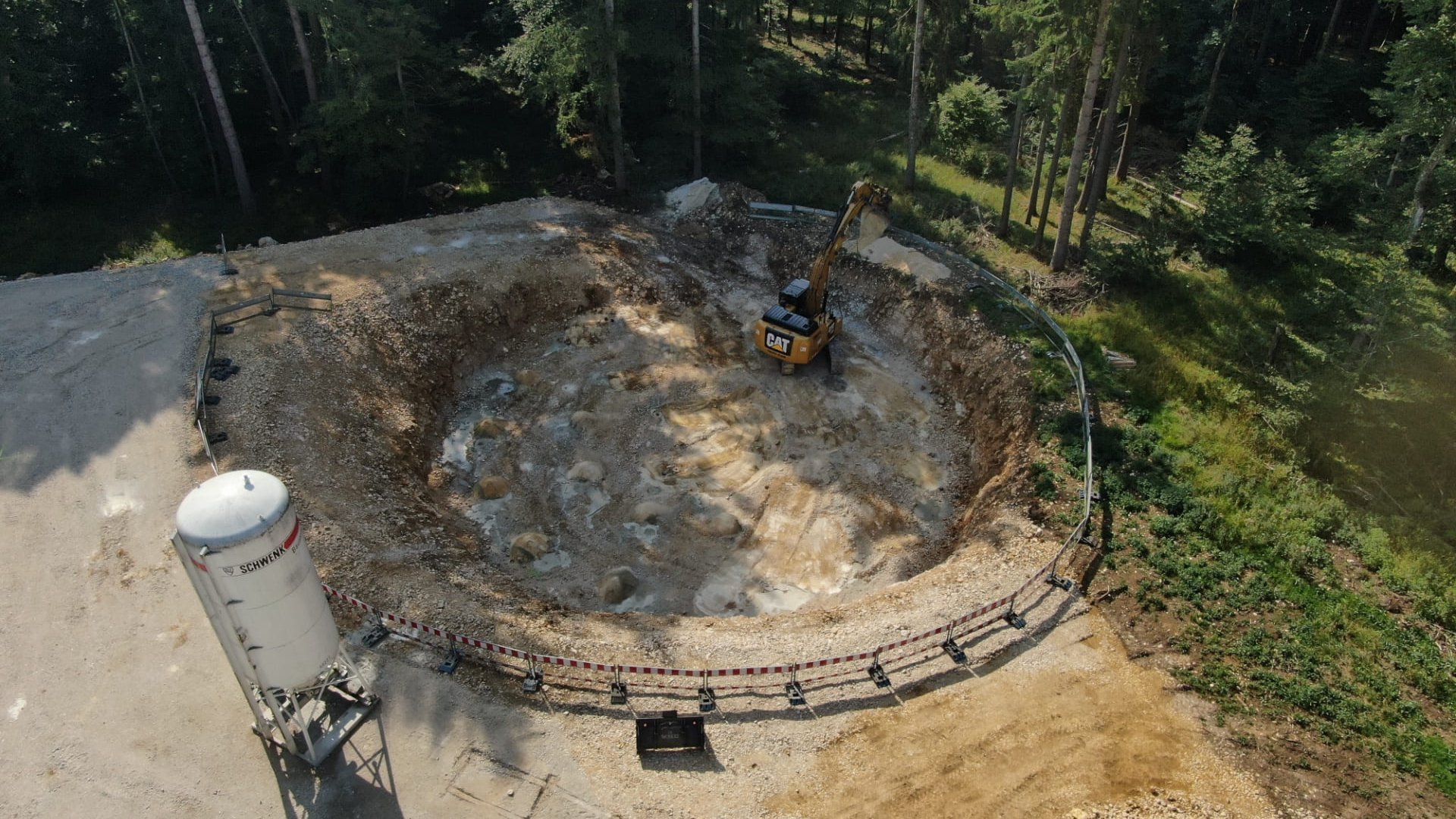

BEGINN DER BAUPHASE

Beginn der Rodungsarbeiten zur Herstellung der Montageflächen sowie der erforderlichen Wegeverbreiterungen.

20
23

AUSGLEICHSMASSNAHMEN

Ausgleichsmaßnahmen im Sinne des Naturschutzes: Rund 8.000 Büsche und Sträucher wurden gepflanzt sowie 200 Nistkästen für Fledermäuse, Haselmäuse und verschiedene Vogelarten angebracht.

20
23

JUNI

Die Ecowerk GmbH übernimmt 100 Prozent der Anteile an der Projektgesellschaft für den Windpark Hohfleck. Die Stadtwerke Tübingen werden damit zum alleinigen Besitzer des späteren Windparks in Sonnenbühl.

20
23

SEPTEMBER

Offizieller Spatenstich am Windpark-Standort.

20
24

MÄRZ

Der Verwaltungsgerichtshof Baden-Württemberg weist die Klage - bis auf eine Änderung beim Artenschutz - ab.

20
24

MAI

Das Landratsamt Reutlingen erteilt am 16. Mai die Baugenehmigung zur Änderung des Anlagentyps auf das Modell Vestas V150-4.2 MW.

20
24

AUGUST

Das Landratsamt Reutlingen erteilt am 8. August die immissionsschutzrechtliche Änderungsgenehmigung zur Reduzierung der pauschalen Abschaltzeiten für Rotmilan, Schwarzmilan und Wespenbussard.

20
24

SEPTEMBER

Abschluss des WEA-Liefervertrags mit der Firma Vestas Deutschland GmbH.

20
25

AUGUST

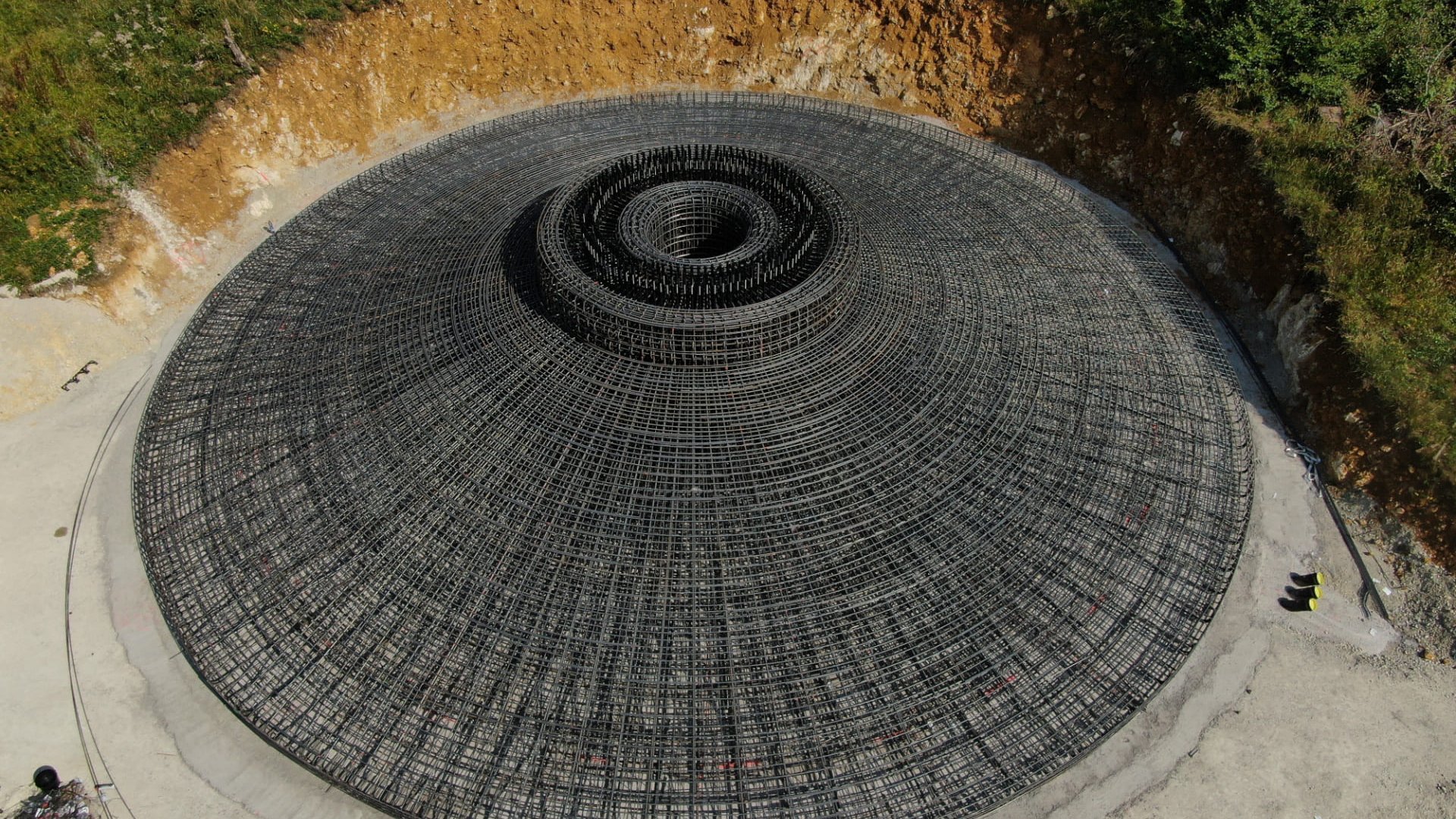

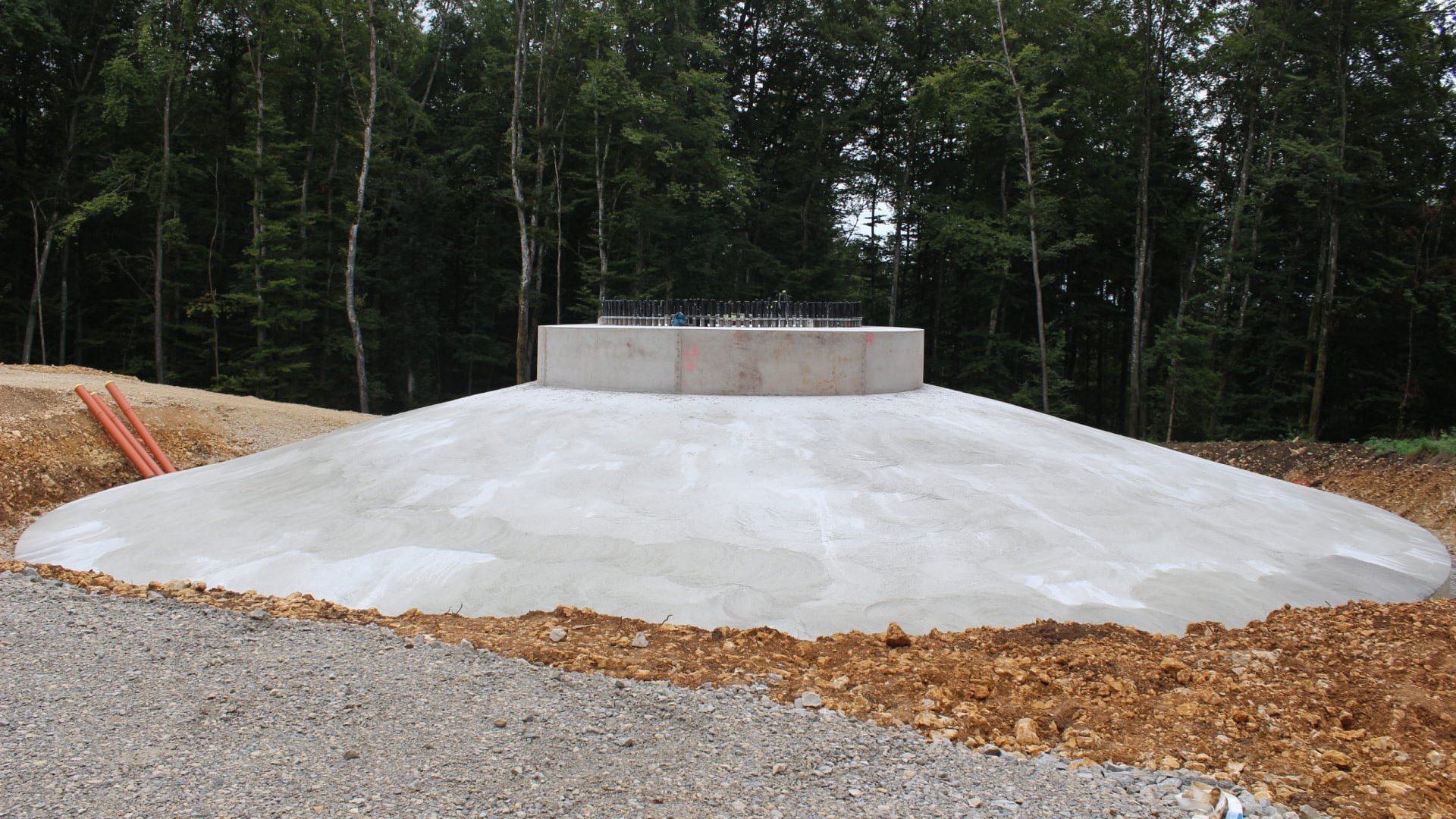

Auf den Standflächen der Windenergieanlagen beginnt die Herstellung der Fundamente.

20
25

SEPTEMBER

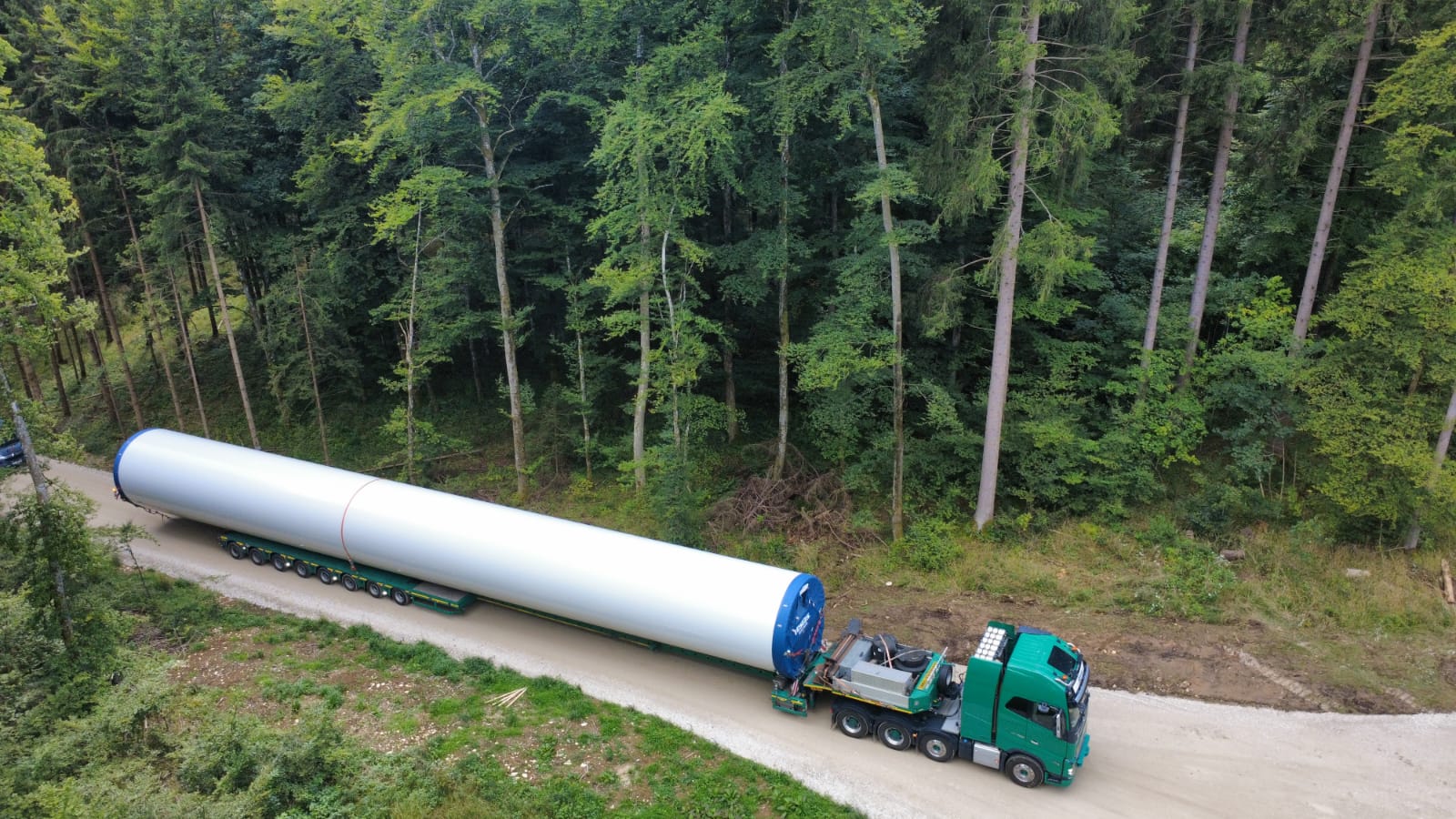

Anlieferung der Bauteile für die Windenergieanlagen und Beginn des Anlagenaufbaus an den fünf Standorten.

20
25

OKTOBER

Baubeginn des Umspannwerks auf der Haid.

20
26

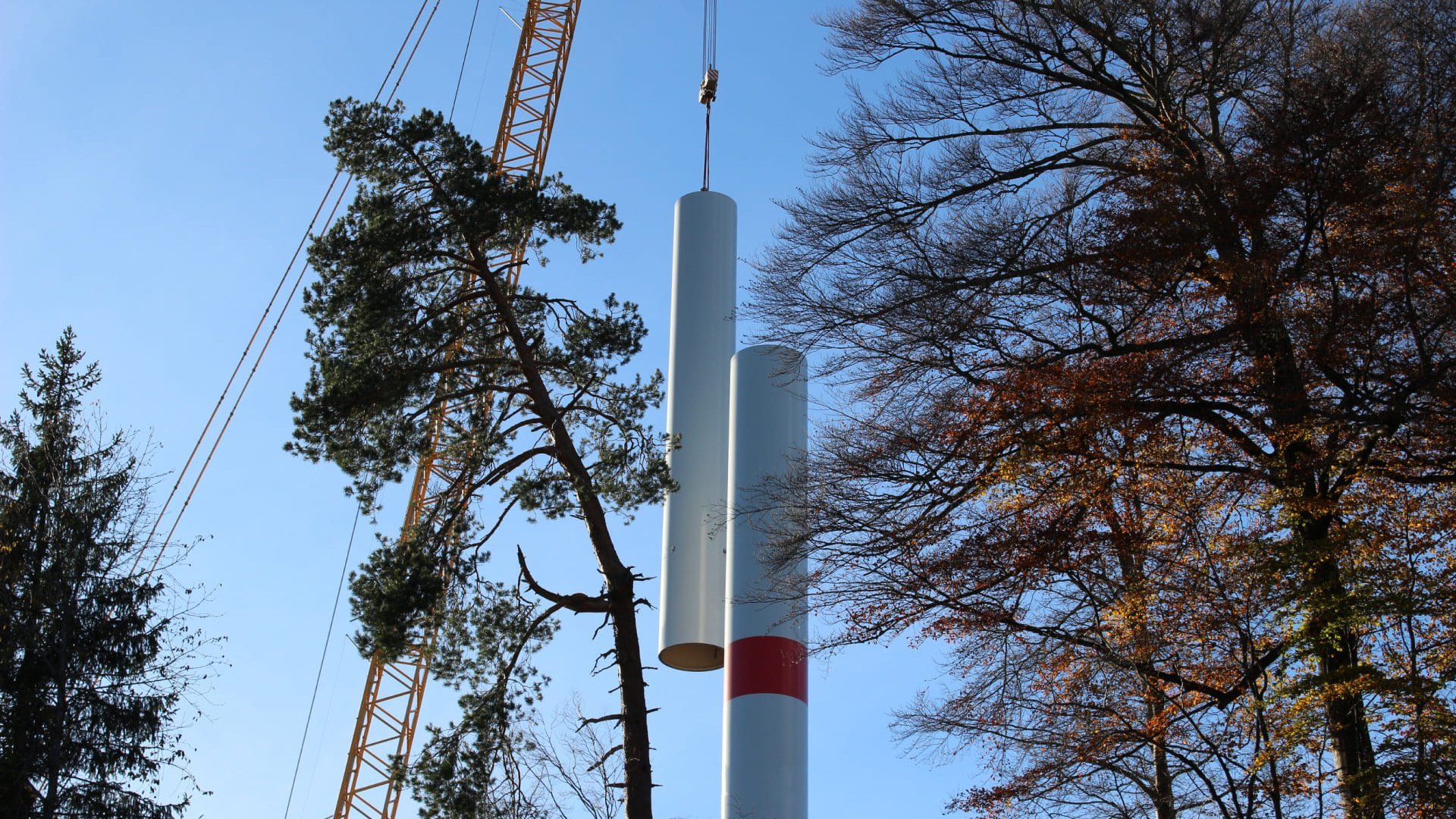

JANUAR

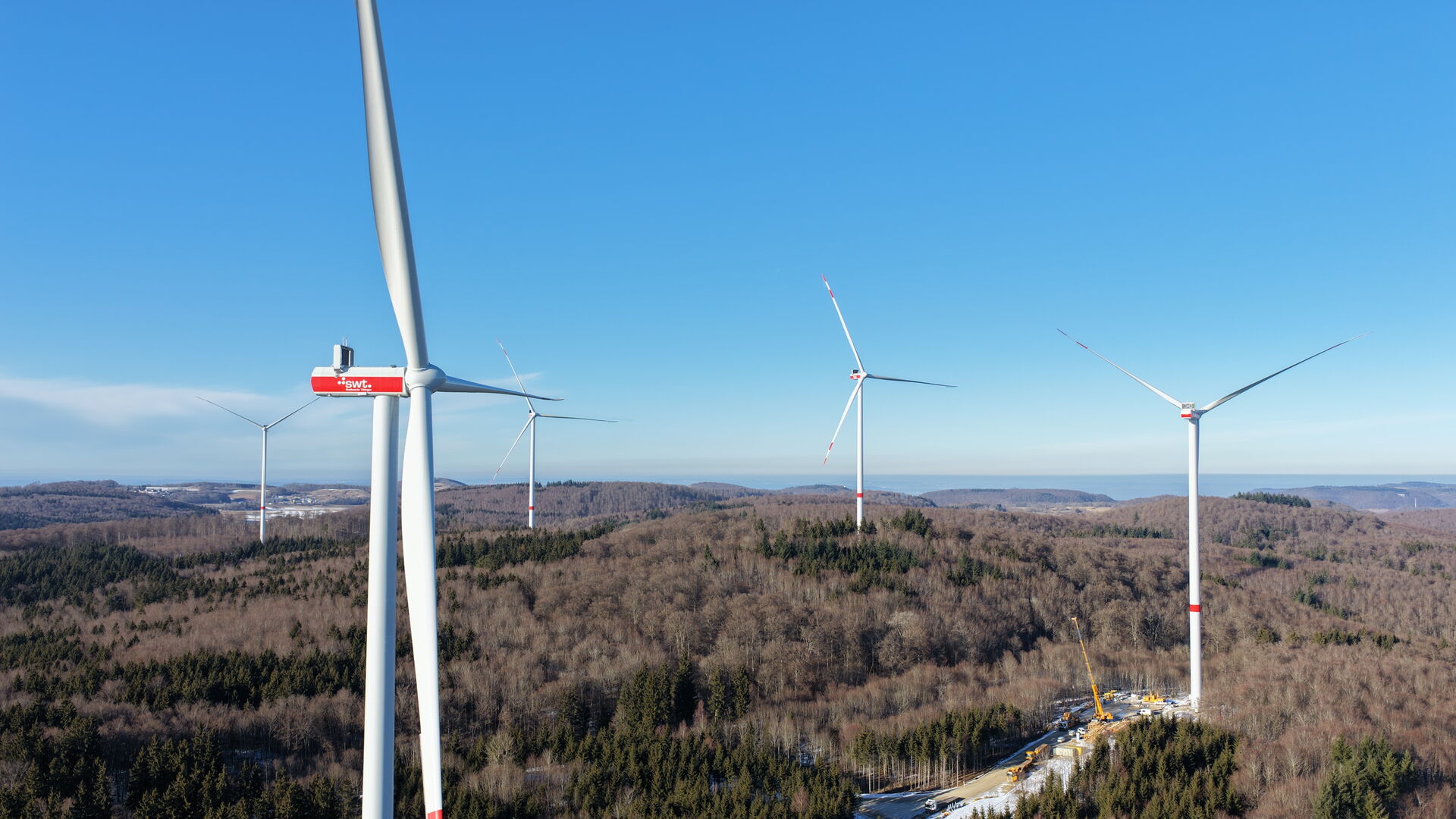

Alle Windkraftanlagen sind vollständig errichtet, und die Kabelverlegung hat begonnen. Es erfolgt der Innenausbau der Anlagen mit der Installation der elektrischen sowie steuerungstechnischen Komponenten sowie die Anbindung an das Stromnetz.

20
26

MÄRZ

Voraussichtliche Inbetriebnahme des Windparks.
