Creussen III

Creussen III

Germany
Baubeginn in 2026.

Im Windpark Creußen III in Creußen im Landkreis Bayreuth liefern zukünftig zwei moderne Windenergieanlagen (WEA) des Typs Vestas V172-7.2MW klimafreundlichen Ökostrom für über 10.400 private Vier-Personen-Haushalte. Das ist mehr als der Bedarf der umliegenden Gemeinden Emtmannsberg, Speichersdorf, Prebitz, Schnabelwaid, Pegnitz, Hummeltal und Haag zusammen. Der Windpark leistet damit einen wichtigen Beitrag für die Energiewende in Bayern- mit grünem Strom aus der Region. Der Windpark ist ein Repowering-Vorhaben, d.h. im Zuge der Errichtung von Creußen III wird der bestehende Windpark Creußen I abgebaut. Letzterer besteht aus drei Windkraftanlagen des Typs NEG Micon NM 82 mit 82 m Rotordurchmesser auf 108 m Nabenhöhe.

Inbetriebnahme
2027
Gesamtkapazität
14.4
Megawatt
Installierte Turbinen
2
Vestas V172-7.2 MW

PROJEKTZEITPLAN

20
14

AUFSTELLUNG REGIONALPLANUNG

Im Jahr 2014 wird die Aufstellung eines Regionalplans in Bezug auf Windenergie beschlossen.

20
20

START DES PROJEKTS

Das Unternehmen SOWITEC stellt erste Planungen für einen Windpark in Creußen an.

20
21

MÄRZ - PRÄSENTATION IM STADTRAT

Der Stadtrat in Creußen wird über das geplante Repowering-Vorhaben informiert.

20
23

JULI - INFORMATIONSVERANSTALTUNG FÜR GRUNDSTÜCKSEIGENTÜMER

Im Jahr 2023 erfahren die Grundstückseigentümer der künftigen Windparkflächen erstmals Details zum Projekt.

20
24

OKTOBER - VORSTELLUNG IM STADTRAT & BÜRGERINFORMATIONSVERANSTALTUNG

Im Oktober 2024 werden zunächst der Stadtrat Creußens und anschließend eine Woche später auch die Bürger im Rahmen einer Bürgerinformationsveranstaltung über den aktuellen Projektstand in Kenntnis gesetzt.

20
24

NATURSCHUTZFACHLICHE UNTERSUCHUNGEN

Im Jahr 2024 werden von unabhängigen Gutachtern die Tier- und Pflanzenvorkommen untersucht. Im nächsten Schritt werden aus diesen Ergebnissen naturschutzfachliche Gutachten erstellt.

20
24

ERSTELLUNG WEITERER GUTACHTEN

Für das Projekt sind weitere Gutachten und Messungen notwendig. Es werden weitere Berechnungen zu Schall, Schatten, Turbulenz, Radar und Richtfunk durchgeführt.

20
25

ERHALT GENEHMIGUNGSBESCHEID

Das Landratsamt Bayreuth erteilt am 26. Juni die immissionsschutzrechtliche Genehmigung zur Errichtung und zum Betrieb von zwei Windenergieanlagen des Typs Vestas V172-7.2MW.

20
26

VORAUSSICHTLICHER BAUBEGINN 2026/2027

Geplanter Baubeginn für das Energiewendeprojekt.

20
27

VORAUSSICHTLICHE INBETRIEBNAHME

Geplante Inbetriebnahme der zwei Windenergieanlagen.

WINDKRAFT ALS GUTER NACHBAR

Bedürfnisse der Anwohner im Blick

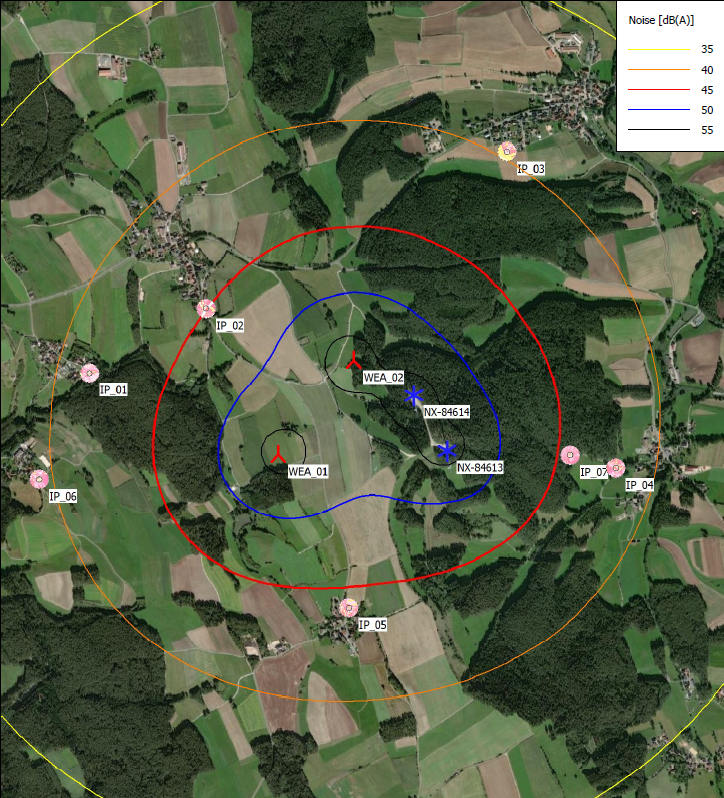

Ein wichtiger Aspekt bei der Entwicklung eines Windparks ist es, darauf zu achten, dass der Betrieb der Anlagen möglichst keine Beeinträchtigungen für die Nachbarinnen und Nachbarn des Windparks mit sich bringt. Dazu werden die Auswirkungen von Geräuschemissionen im Rahmen einer Schallprognose untersucht und sichergestellt, dass die Immissionsrichtwerte gemäß der bundesweit gültigen Verwaltungsvorschrift „Technische Anleitung zum Schutz gegen Lärm“ eingehalten werden.

Der Schatten, den die Anlagen an sonnigen Tagen werfen, wird ebenso im Rahmen einer Schattenwurfprognose betrachtet, um die geltenden Richtwerte des Länderausschusses für Immissionsschutz einzuhalten. Dazu gehören auch gegebenenfalls einzuhaltende Abschaltzeiten bei bestimmten Sonnenständen.

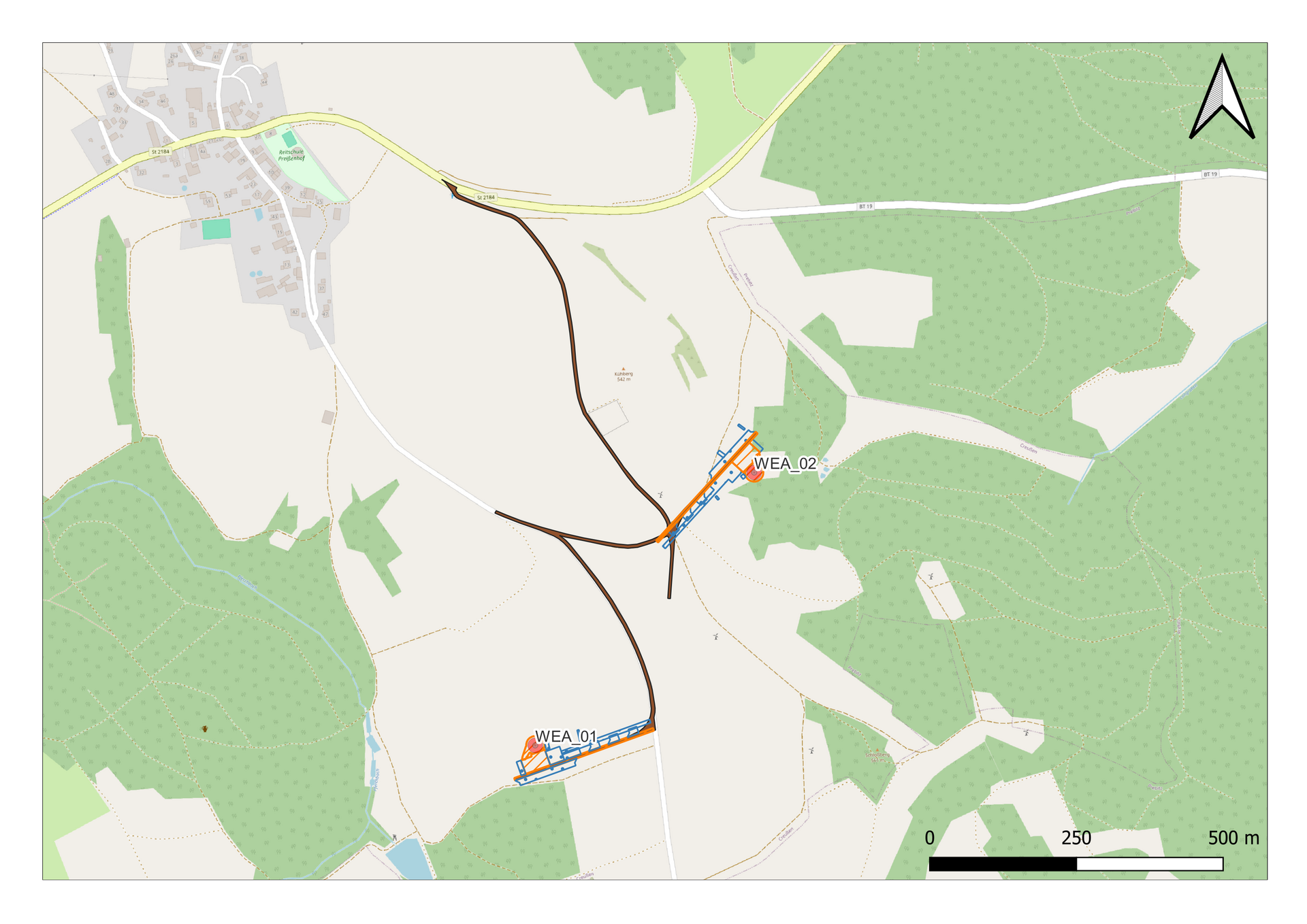

DAS WINDPARKDESIGN

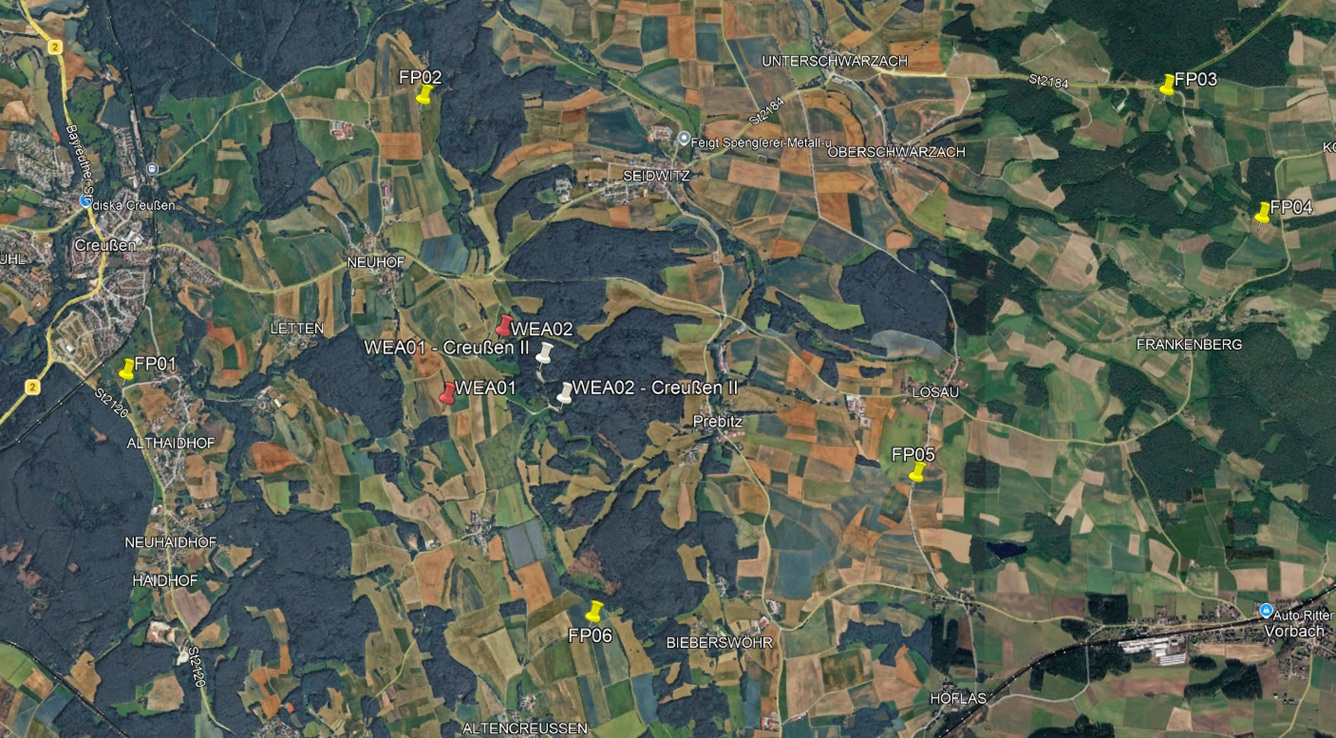

Das Windparkdesign wurde im Laufe der Projektentwicklung mehrmals angepasst und optimiert. Bei diesem Prozess ist ein Park-Layout entstanden, das auf den folgenden Visualisierungen dargestellt ist. Die Bilder zeigen den künftigen Windpark aus verschiedenen Perspektiven in den Ortsteilen.
