Eningen

Eningen

Germany
Baubeginn in 2028.

Im Windpark Eningen in Eningen unter Achalm im Landkreis Reutlingen liefern zukünftig vier moderne Windenergieanlagen (WEA) des Typs Nordex N175-6.8MW klimafreundlichen Ökostrom für über 20.000 private Vier-Personen-Haushalte. Das ist mehr als der Bedarf der angrenzenden Gemeinden Metzingen, Pfullingen und St. Johann zusammen. Der Windpark leistet damit einen wichtigen Beitrag für die Energiewende in Baden-Württemberg - mit Windkraftstrom aus der Region und für die Region.



Genehmigungseinreichung
2026
Gesamtkapazität
27,2
Megawatt
Windräder
4
Nordex N175-6.8MW

PROJEKTZEITPLAN

20
23

AUFSTELLUNG REGIONALPLANUNG

Im Jahr 2023 wird die Aufstellung eines Regionalplans in Bezug auf Windenergie beschlossen.

20
25

START DES PROJEKTS

Das Unternehmen SOWITEC stellt erste Planungen für einen Windpark in Eningen an.

20
25

INFORMATIONSVERANSTALTUNG FÜR BÜRGER

Im Jahr 2025 erfahren die Eninger Bürger Details zum Projekt.

20
25

UNTERZEICHNUNG PACHTVERTRÄGE

Der Pachtvertrag über die für die Windenergieanlagen erforderlichen Flächen wird geschlossen. Der Park wird nun auf Eigentum der Gemeinde Eningen unter Achalm geplant.

20
25

SEIT SEPTEMBER 2025 - NATURSCHUTZFACHLICHE UNTERSUCHUNGEN

Im Jahr 2025 und 2026 werden von unabhängigen Gutachtern die Tier- und Pflanzenvorkommen untersucht. Im nächsten Schritt werden aus diesen Ergebnissen naturschutzfachliche Gutachten erstellt.

20
25

SEIT OKTOBER 2025 - ERSTELLUNG WEITERER GUTACHTEN

Für das Projekt sind weitere Gutachten und Messungen notwendig. Es werden weitere Berechnungen zu Schall, Schatten, Turbulenz, Radar und Richtfunk durchgeführt.

20
26

VORAUSSICHTLICH MÄRZ 2026 - GENEHMIGUNGSANTRG

Einreichen des Genehmigungsantrags beim Landratsamt Reutlingen.

20
26

VORAUSSICHTLICH Q2/2026 - GENEHMIGUNG

Erhalt der Genehmigung nach dem Bundesimmissionsschutzgesetz.

20
27

VORAUSSICHTLICHE TEILNAHME AM AUSSCHREIBUNGSVERFAHREN EEG

20
28

VORAUSSICHTLICH - BAUBEGINN

Geplanter Baubeginn für das Energiewendeprojekt.

20
29

VORAUSSICHTLICHE INBETRIEBNAHME

Geplante Inbetriebnahme der vier Windenergieanlagen.

WINDKRAFT ALS GUTER NACHBAR

Bedürfnisse der Anwohner im Blick

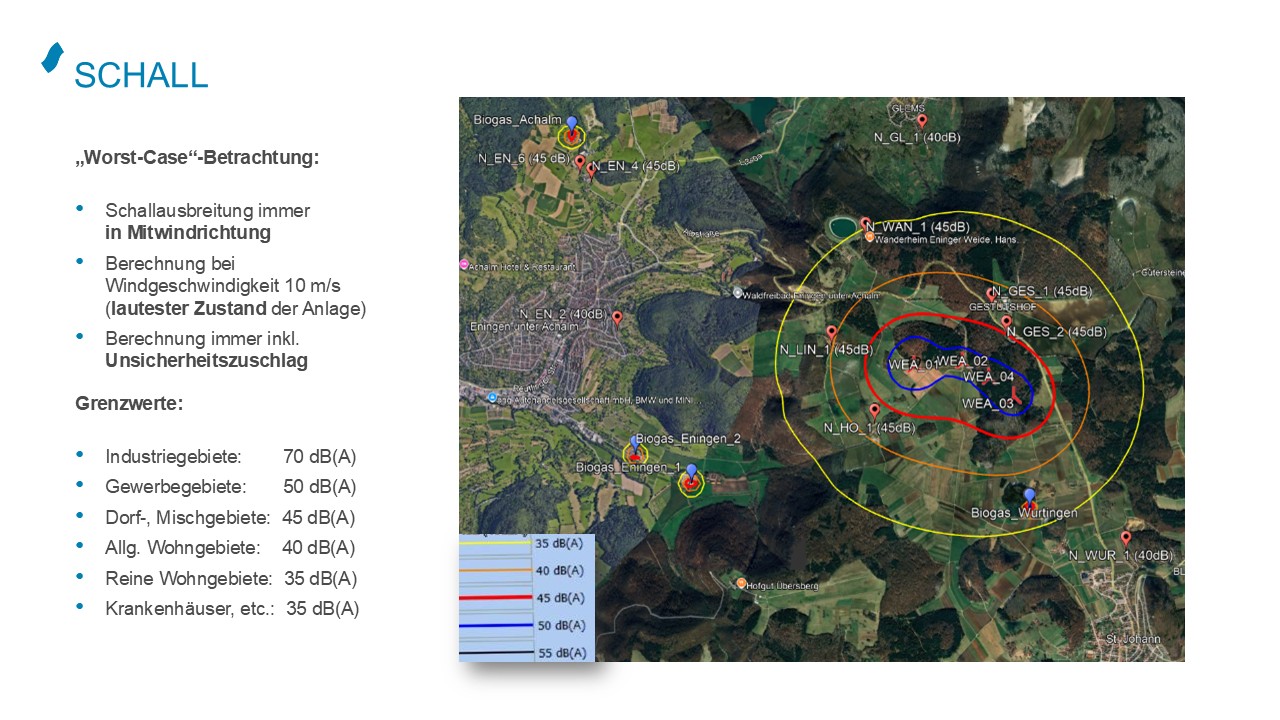

Ein wichtiger Aspekt bei der Entwicklung eines Windparks ist es, darauf zu achten, dass der Betrieb der Anlagen möglichst keine Beeinträchtigungen für die Nachbarinnen und Nachbarn des Windparks mit sich bringt. Dazu werden die Auswirkungen von Geräuschemissionen im Rahmen einer Schallprognose untersucht und sichergestellt, dass die Immissionsrichtwerte gemäß der bundesweit gültigen Verwaltungsvorschrift „Technische Anleitung zum Schutz gegen Lärm“ eingehalten werden.

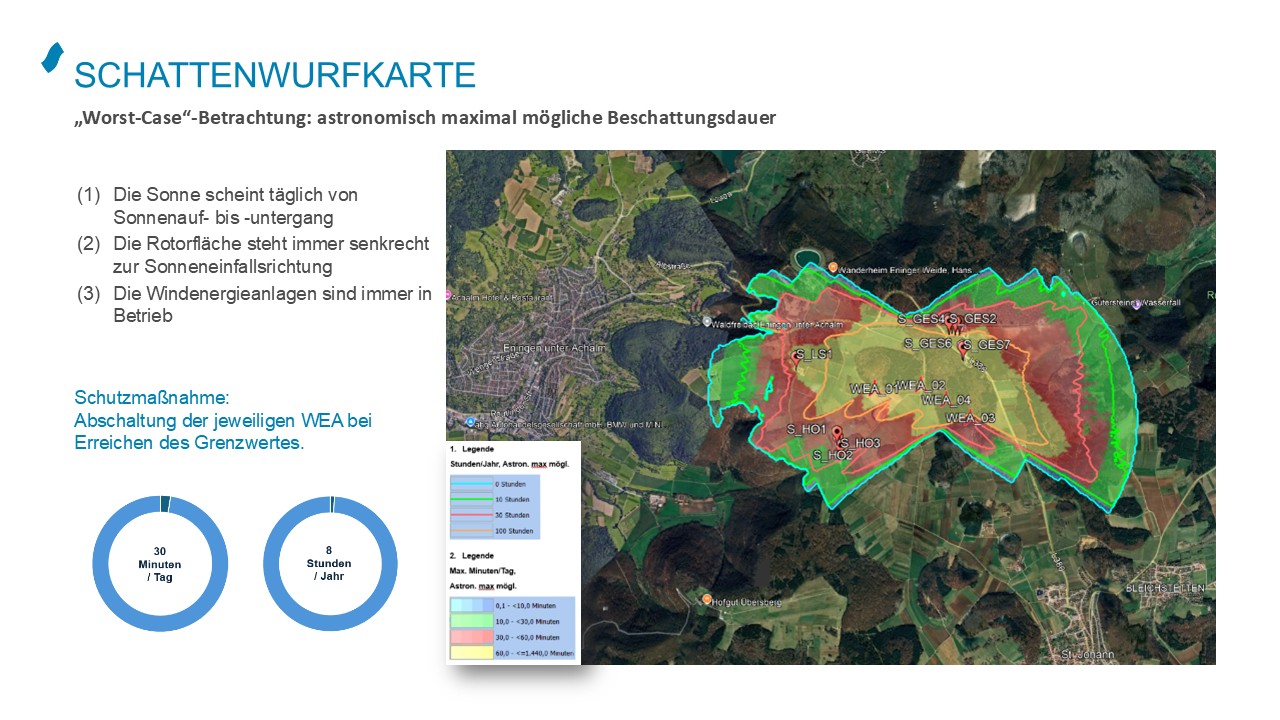

Der Schatten, den die Anlagen an sonnigen Tagen werfen, wird ebenso im Rahmen einer Schattenwurfprognose betrachtet, um die geltenden Richtwerte des Länderausschusses für Immissionsschutz einzuhalten. Dazu gehören auch gegebenenfalls einzuhaltende Abschaltzeiten bei bestimmten Sonnenständen.

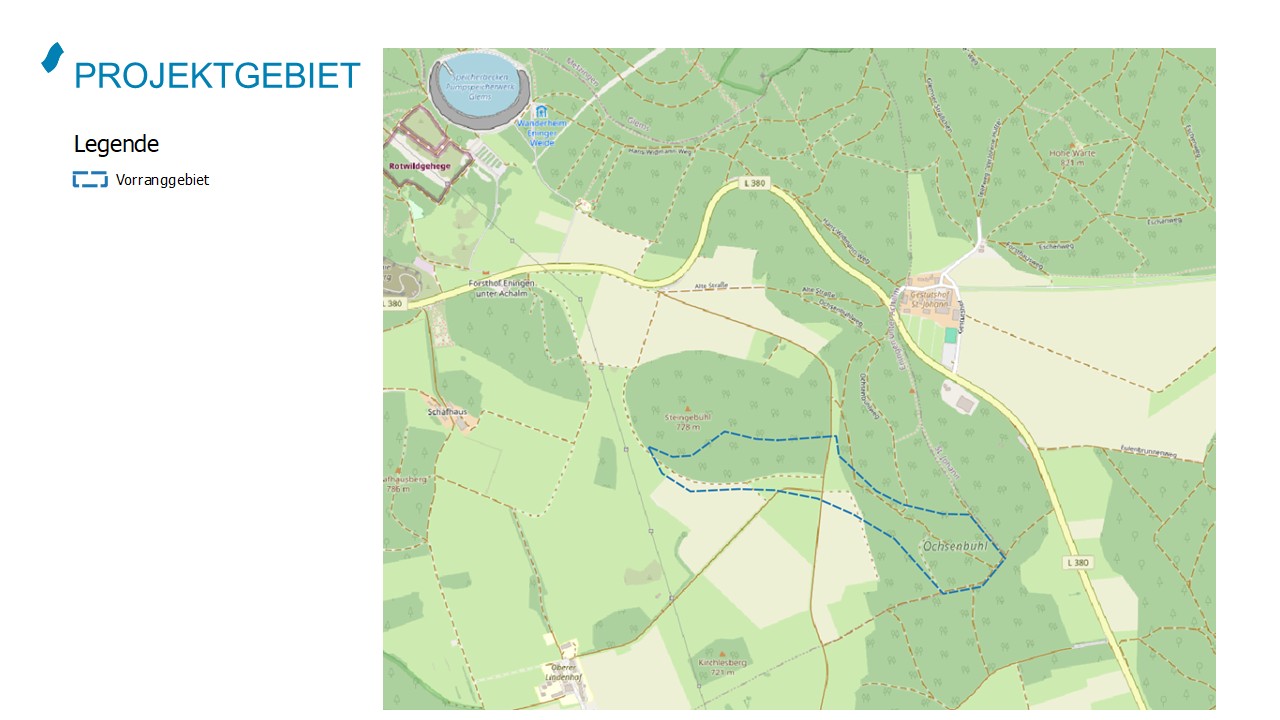

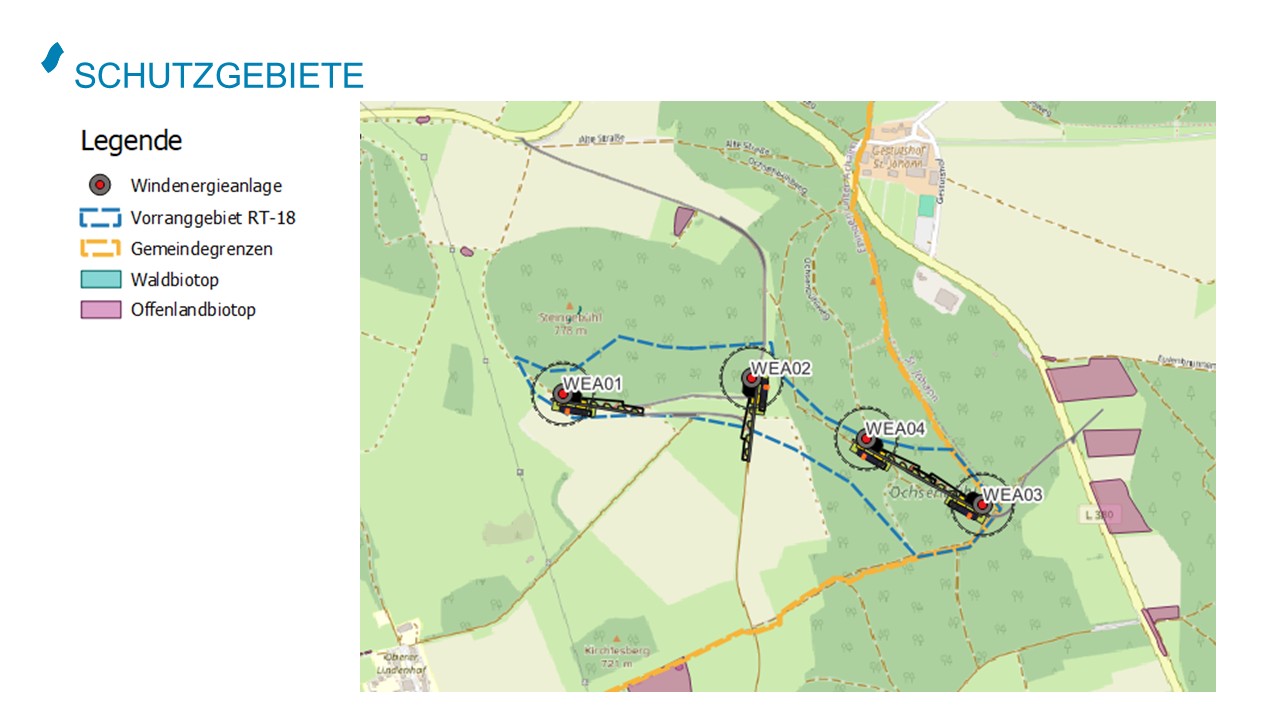

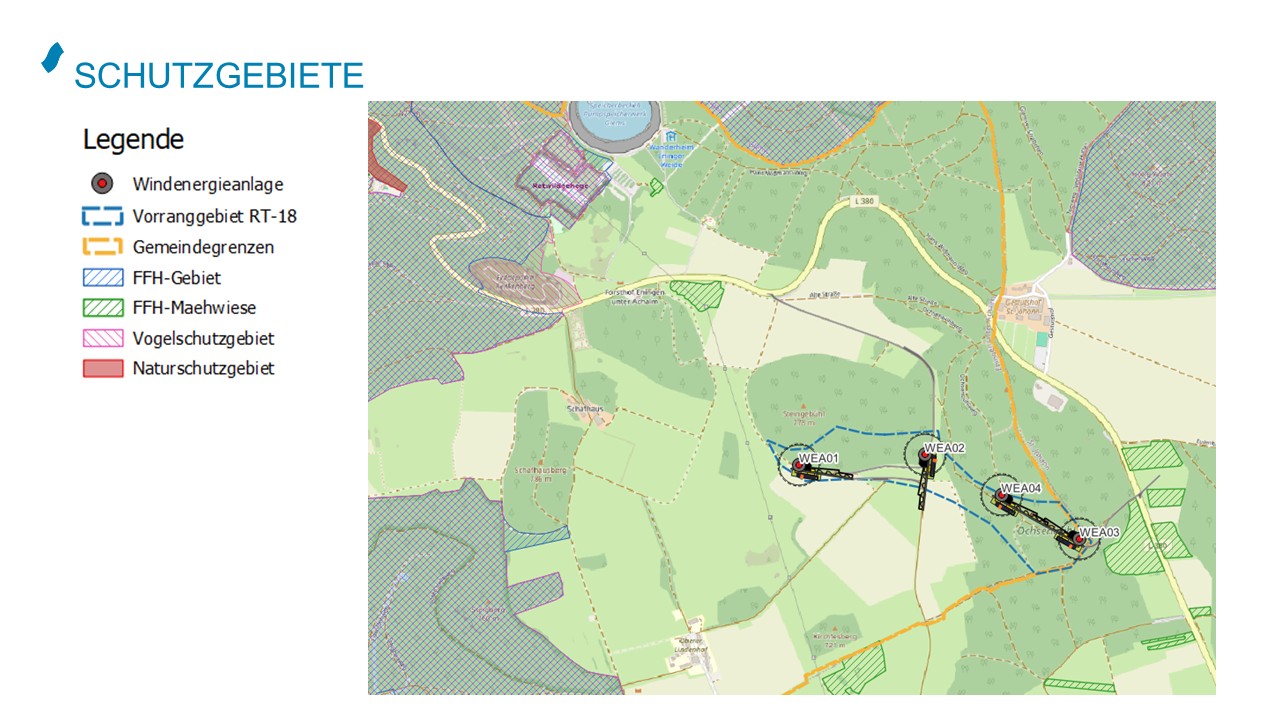

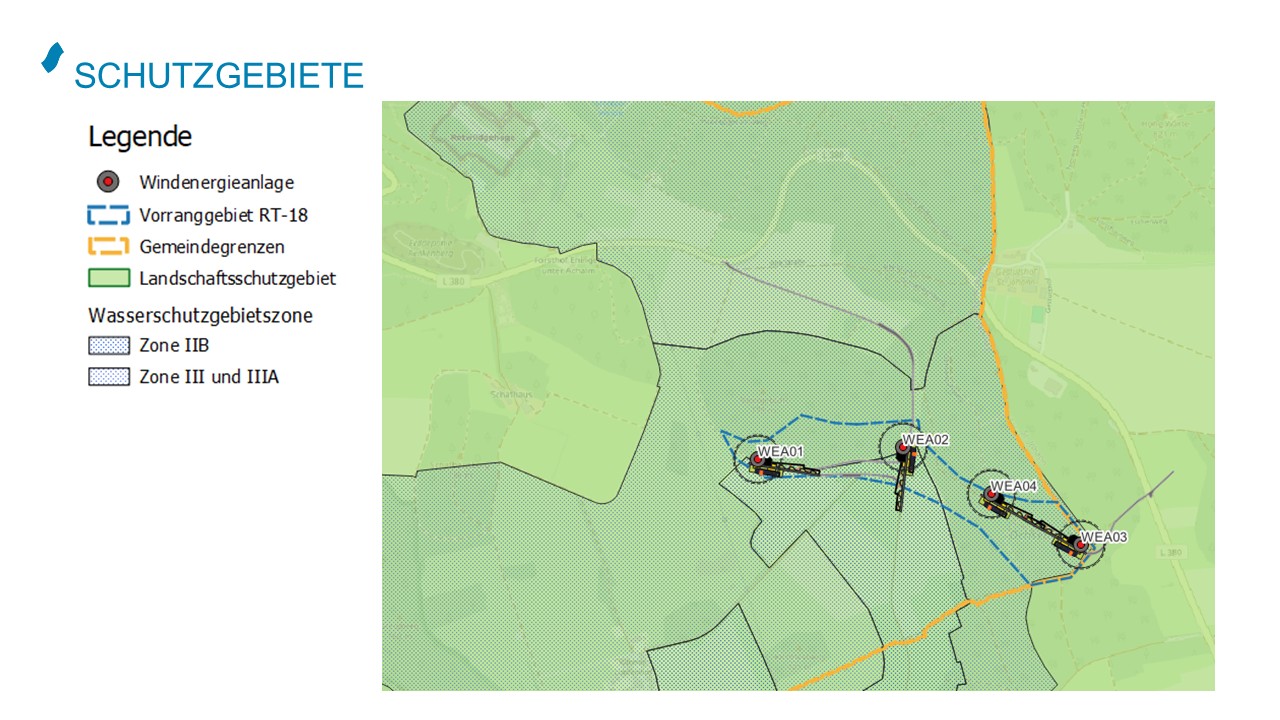

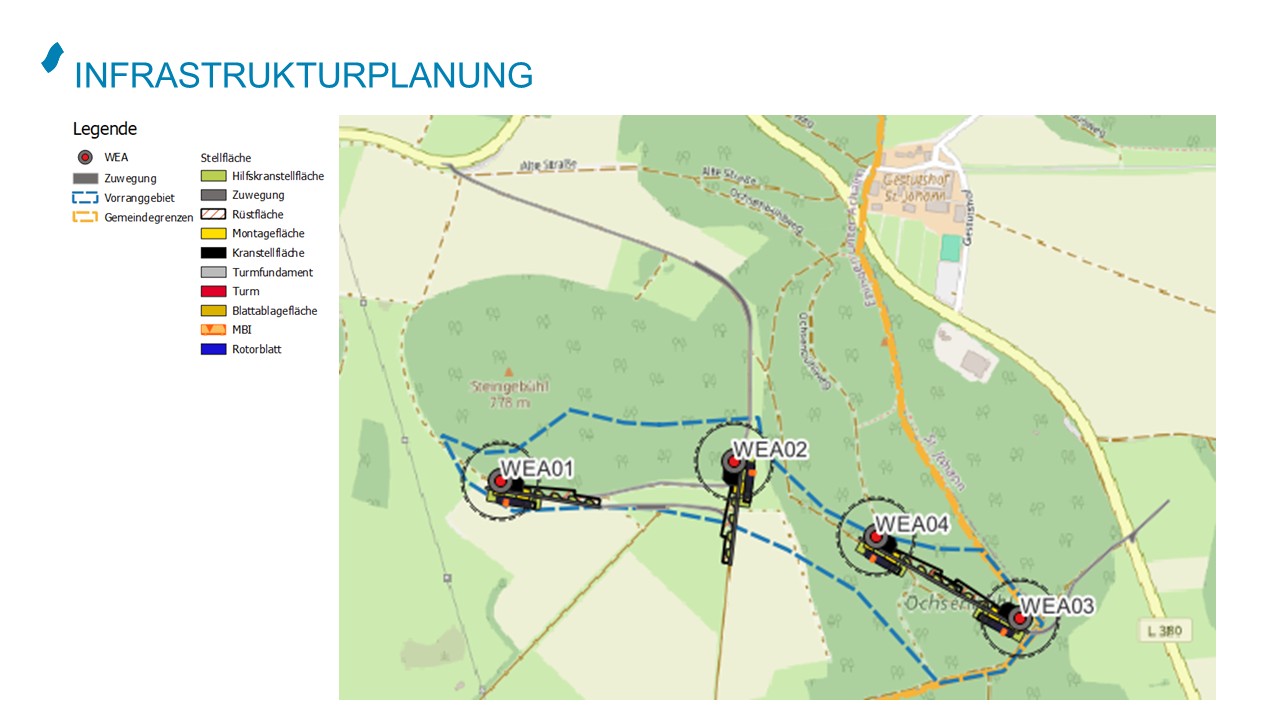

DAS WINDPARKDESIGN

Das Windparkdesign wurde im Laufe der Projektentwicklung mehrmals angepasst und optimiert. Bei diesem Prozess ist ein Park-Layout entstanden, das auf den folgenden Visualisierungen dargestellt ist. Die Bilder zeigen den künftigen Windpark aus verschiedenen Perspektiven.

Oft gestellte Fragen

Ausführliche Informationen und oft gestellte Fragen finden Sie auf dieser Seite.

Haben Sie Fragen?

Bitte rechnen Sie 4 plus 2.
Unsere ausführlichen Datenschutzhineweise finden Sie hier: Datenschutzhinweise

Zurück
